    工程名稱:萬大-中和-樹林線(第一期工程)CQ870區段標工程
    監造單位:捷運局一區工程處土三所
    設計單位:中興工程顧問股份有限公司
    施工廠商:達欣工程股份有限公司
    工程金額:新台幣105億8,000萬元整
    決標日期:106年10月6日
    簽約日期:106年11月6日
    開工日期:106年12月15日

    一、工程簡介
    本標工程範圍主要包括1座機廠及1座地下車站。金城機廠1座基地位置係位於土城區延壽路以東、金城路北側及中和區莒光路南側之間﹔LG08A地下車站1座,長度約160m,寬度約19m,地下二層高度約15m,係位於金城機廠之西北側,及有一段連結用明挖覆蓋隧道工程(390 m),範圍係位於金城路與莒光路間。並含相關水電環控及第一期工程各廠站之電梯電扶梯工程;本工程全區段面積用地約11.8公頃。
    二、萬大-中和-樹林線(第一期工程) CQ870區段標工程合計5個子施工標。(1)土建施工標:包括機廠標CQ871標、車站標CQ872B標、植栽標CQ874A標。(2)水電環控施工標:CQ814D標。(3)電梯/電扶梯施工標CQ816標:CQ816A標、CQ816B標、CQ816C標、CQ816D標。

    109年10月施工項目:

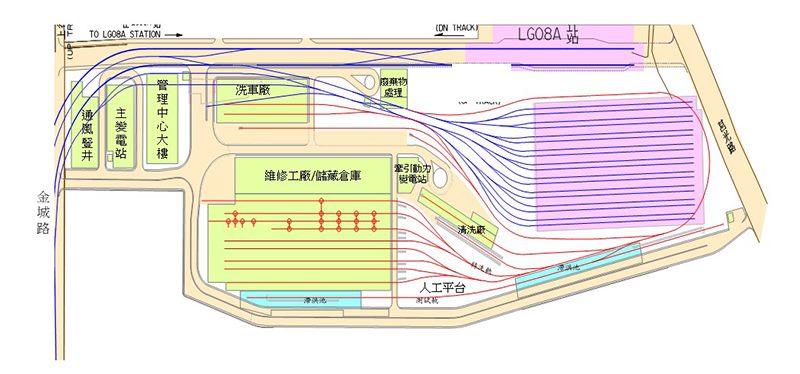

    施工現況如下:  萬大線金城機廠主要劃分六區塊泥作,施工現況如下:
    1. 東側道路段(區塊一) :
    (1)整地降挖作業。
    (2)排樁繫梁施作。
    2. 儲車厰區(區塊二) :
    (1)儲車廠區第一、二階段開挖作業。
    (2)扇形區開挖作業。
    3. LG08A 車站區(區塊三) :
    (1)結構側牆施作及養護。
    (2) A. B出入口及通風井Y防水及PC作業。
    4.明挖覆蓋隧道區(區塊四) :
    (1)第4層加深區開挖作業。
    (2)結構底版泥作防水作業。
    (3)明挖覆蓋隧道開挖支撐作業全部完成。
    5. 管理中心區(區塊五) :
    (1)明挖覆蓋隧道全部開挖作業完成。
    (2)明挖覆蓋隧道結構底版養護完成7/7節塊。
    (3)管理中心第1層開挖支撐作業。
    進度資料:
    工程進度連結捷運局
